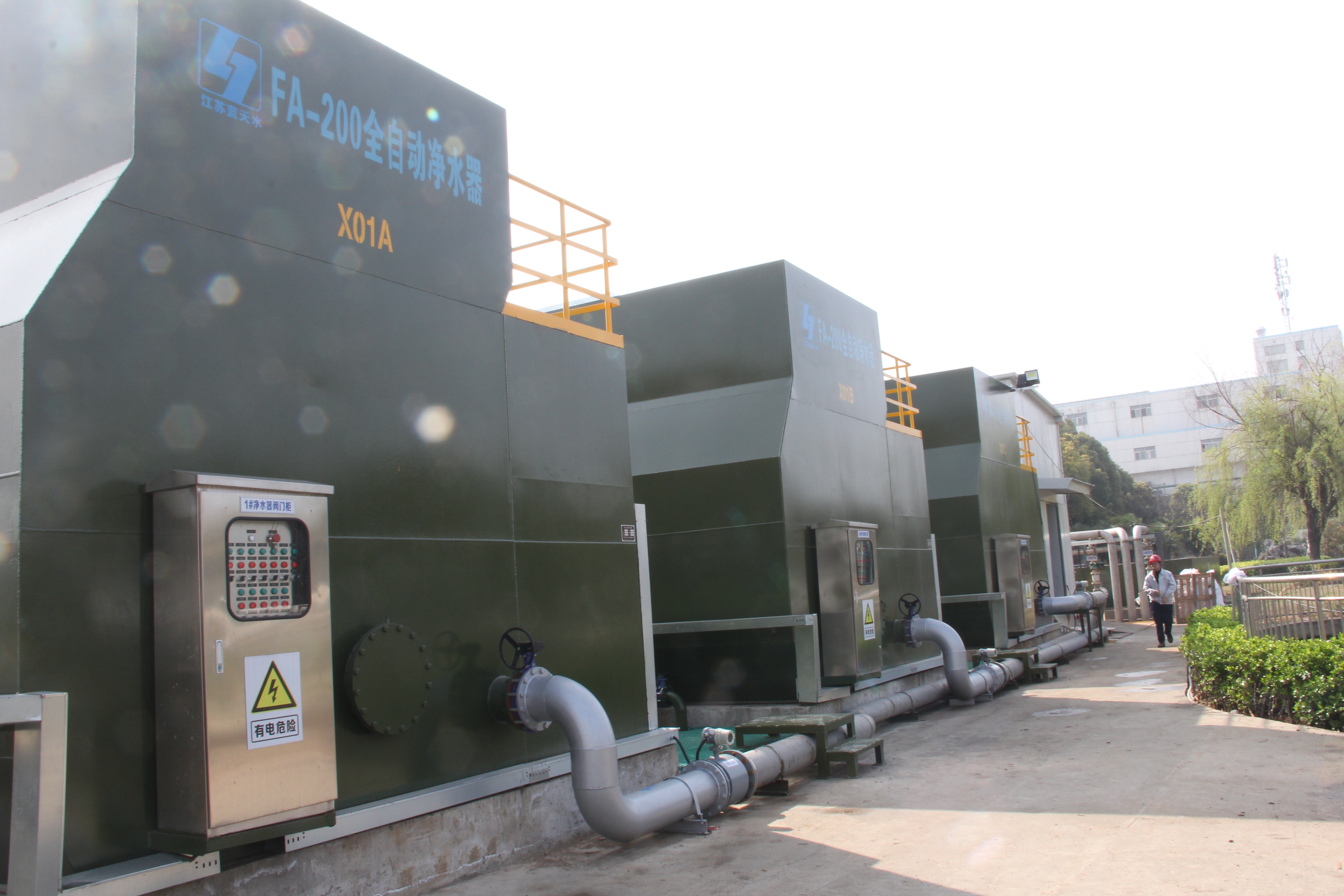

现在,,,,,,,公司清水器装置正式投入运行。。。。。单台清水器处置惩罚水量为190m?/h左右;;;;;;出水浊度基本稳固在10NTU(SS≈10mg/L)以下,,,,,,,完全抵达了2020年2月宣布的《江苏省化学工业水污染物排放标准》(DB32/939-2020) 特殊排放标准(SS≤30mg/L)的要求。。。。。解决了困扰公司排水SS指标不达标的难题。。。。。
清水器项目是公司2022年头最为迫切、最为紧要的环保项目。。。。。项目启动后,,,,,,,工程装备部马上紧锣密鼓地开展一系列的项目推进事情,,,,,,,该项目于2021年11月初最先举行项目计划的设计,,,,,,,2月24日前完成了项目所有装备、管线及电气仪表的装置及单机调试事情,,,,,,,2月25日下昼,,,,,,,三台清水器所有进满水,,,,,,,举行清水器装置试压.清水器装置正式最先举行试车调试,,,,,,,该项目整个建设周期总共用了不到4个月的时间。。。。。
2月26日下昼最先,,,,,,,在完成药剂配制等准备事情的基础上,,,,,,,由厂家手艺职员牵头指导,,,,,,,公司相关部分向导、手艺职员追随实验,,,,,,,对清水器的进水量、药剂配制浓度及药剂加量举行匹配性试生产,,,,,,,探索出了适合公司水质的、******工艺控制参数:PAM配制浓度为0.68‰,,,,,,,计量泵开度为100%,,,,,,,PAC配制浓度为5%,,,,,,,计量泵开度为30%。。。。。
针对试车历程泛起的问题,,,,,,,工程部对部分装置举行了整改:(1)将流量为850L/h的PAC计量泵替换为流量为1000L/h的计量泵,,,,,,,并将配制罐与计量泵之间的管道举行了替换,,,,,,,管径由DN25改为DN40;;;;;;(2)原水泵进水口增添过滤器,,,,,,,以解决原水池中的杂物对原水泵的梗塞问题;;;;;;(3)为了进一步提高清水器的进水量,,,,,,,提高清水器的处置惩罚能力,,,,,,,对原水提升泵的叶轮举行刷新。。。。。但由于近期疫情缘故原由,,,,,,,刷新好的原水提升泵叶轮还未能到厂。。。。。
自3月8日最先,,,,,,,整个装置基本调试正常,,,,,,,阻止至现在,,,,,,,清水器装置试运行了近一个月的时间,,,,,,,从试运行的情形看,,,,,,,出水SS指标完全抵达了排放标准,,,,,,,装备、装置运行稳固,,,,,,,历程参数稳固可控,,,,,,,基本上切合设计要求。。。。。随着原水提升泵叶轮刷新事情的完成,,,,,,,清水器处置惩罚能力完全可达该项目目的要求,,,,,,,即单台清水器处置惩罚水量为200m?/h。。。。。
